チェーンリフター設置工事
チェーンリフターの設置工事を行いました。
工事前の課題
2階への製品の上げ下ろしをフォークリフトで行っていましたが、フォークリフトでは安全面に不安があり、また免許保持者が2人しかいないため、誰でも上げ下ろし出来るようにしたいとのご相談をいただきました。
当社からの提案
チェーンリフターの設置を提案しました。
2階の作業効率と安全性向上を目的に、以下の施工を行いました。
・2階に新設リフター用のピットスラブ開口を設置

・1階大梁直下の土間にピットを新設

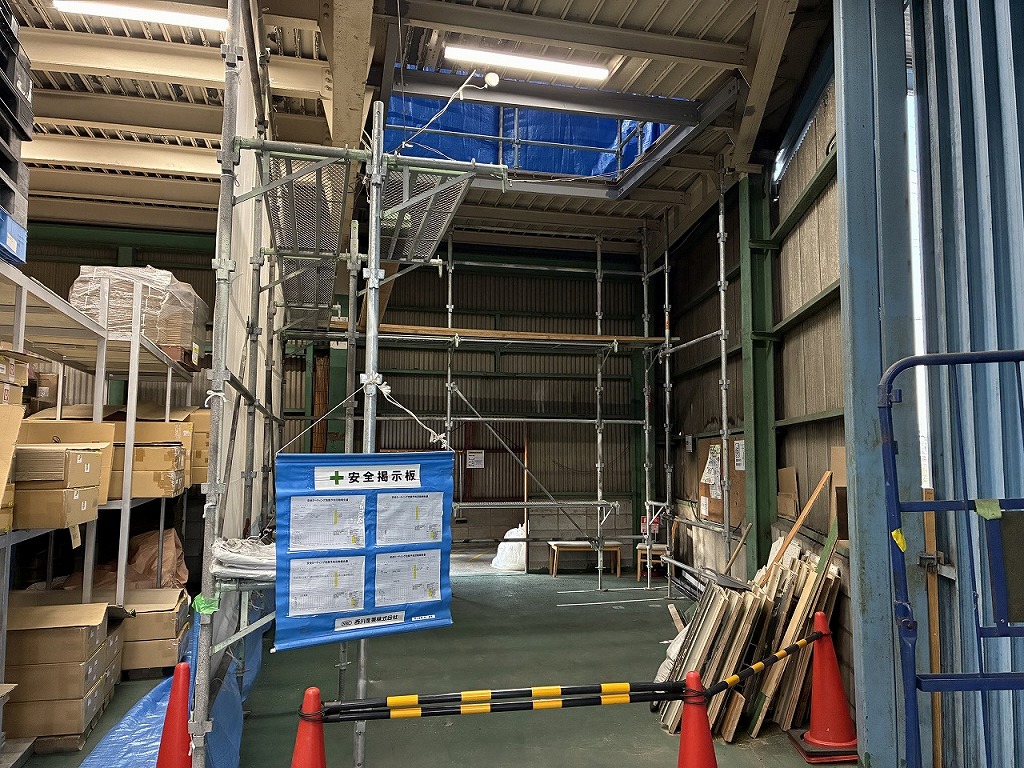

・2階二重天井部にマシンビーム取付用の折上天井開口を設置

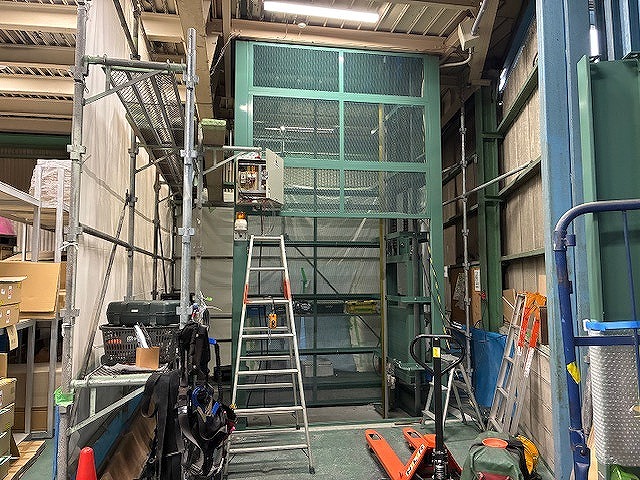

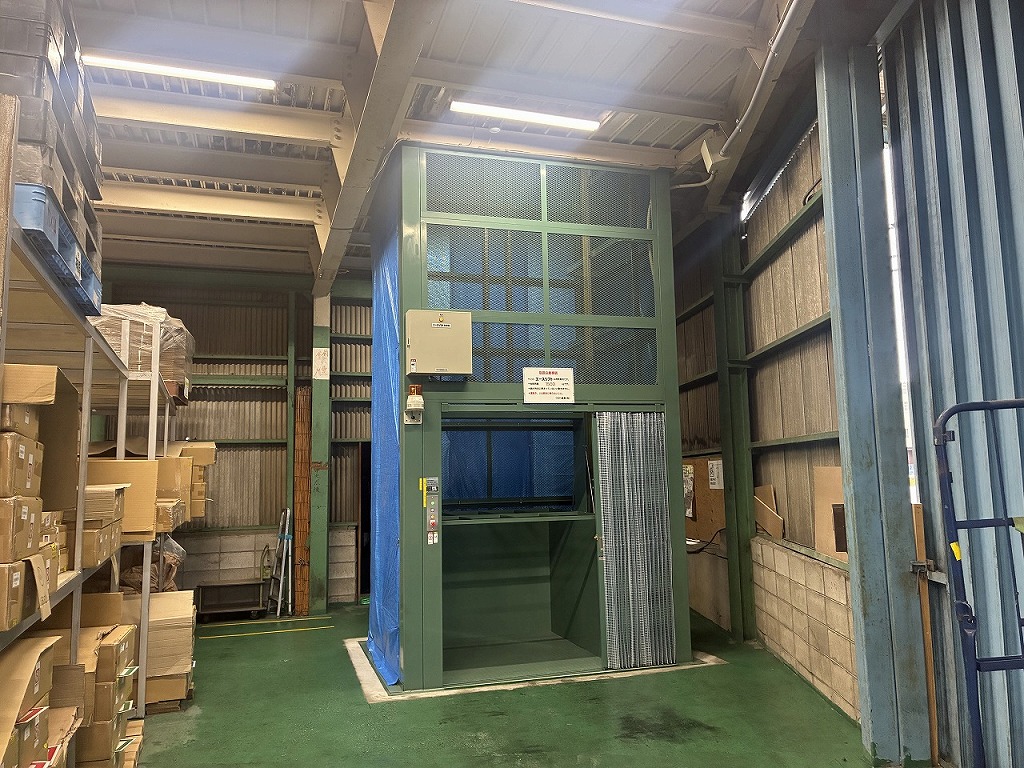

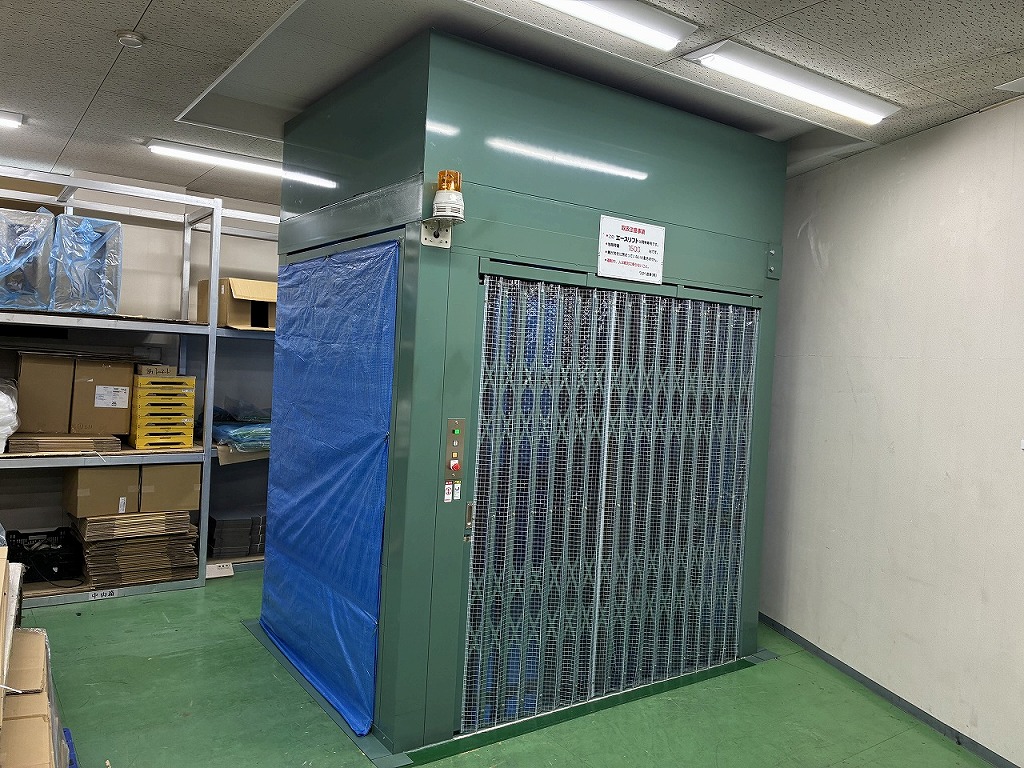

・マシンの設置、新設チェーンリフターの搬入・取付

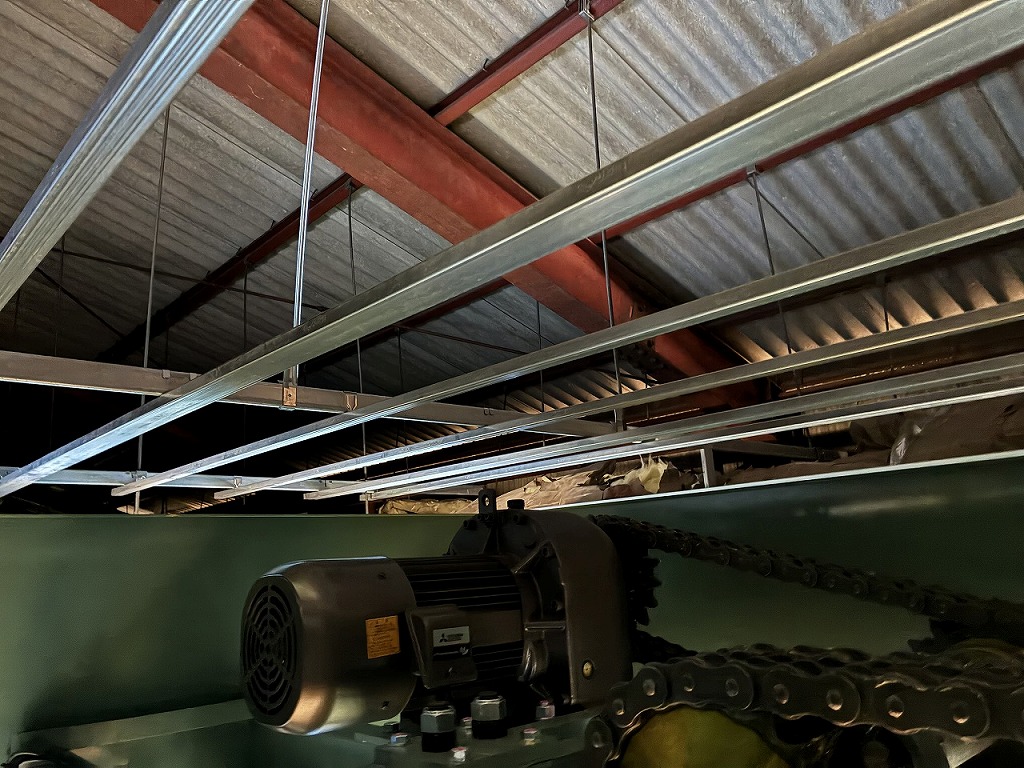

・マシン上部の折上げ天井施工
・機器の試運転・調整
工事の騒音や埃の影響を考慮し、1階土間ピット新設、2階新設スラブ開口、2階二重天井新設の工事は工場休止日の土・日曜日に限定して施工しました。
工事内容

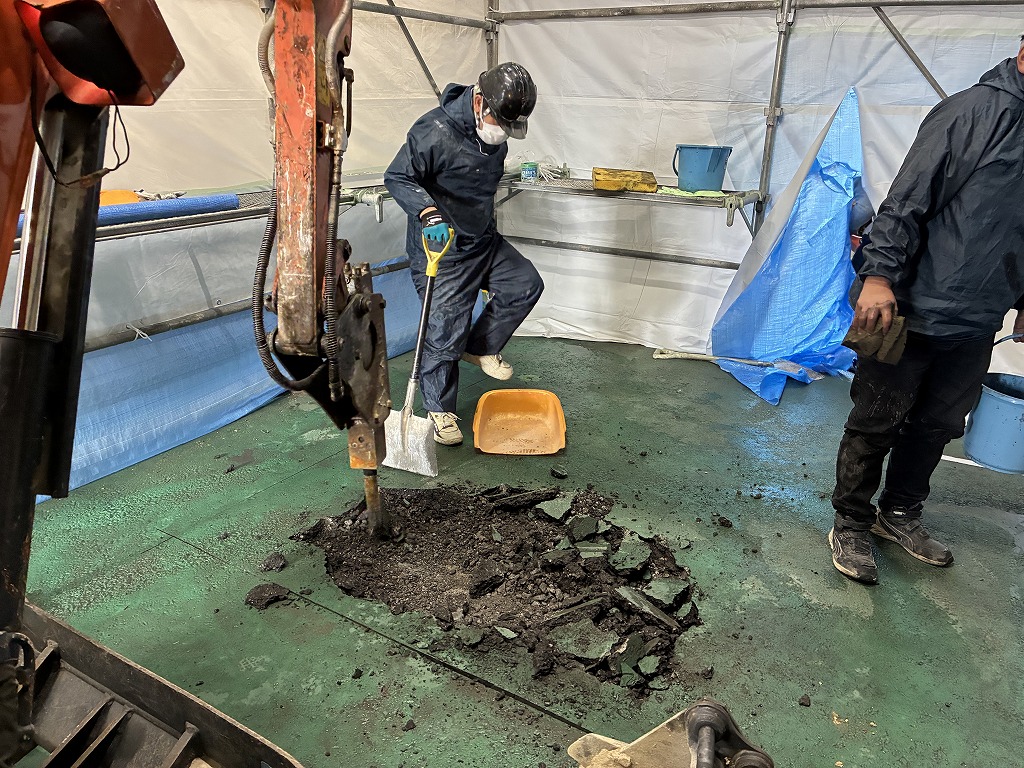

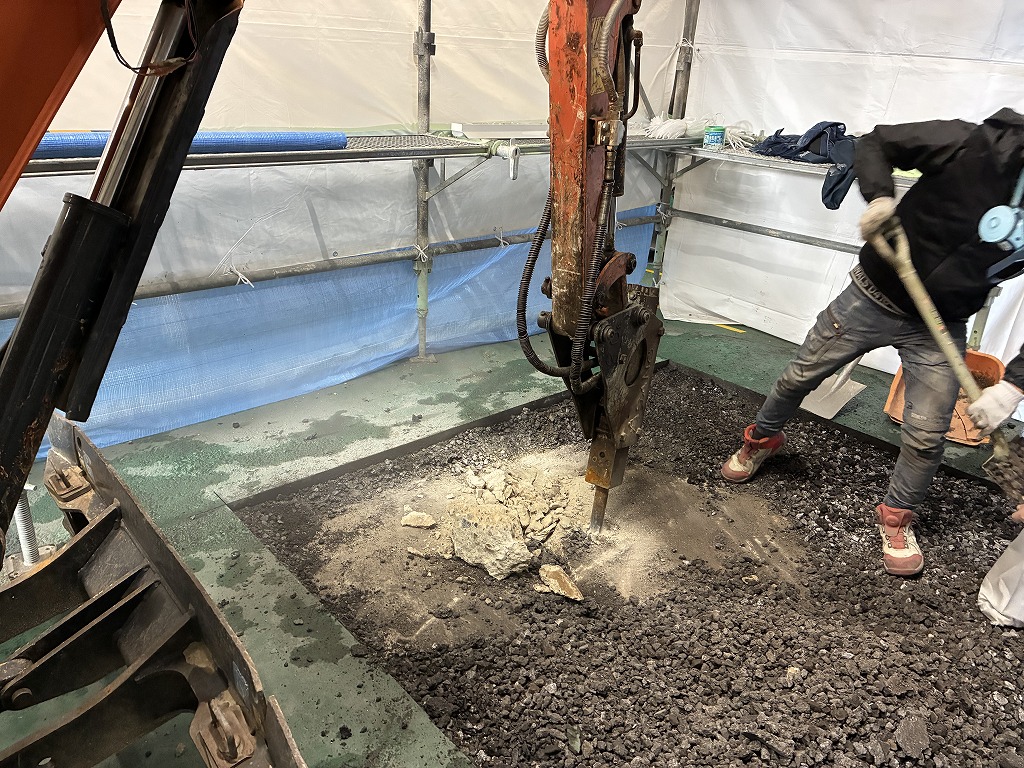

工事完了納期である2月12日の厳守が最も課題でした。施工時、仮定していた既設土間スラブコンクリートが実際は大きなコンクリート塊であったため苦労しましたが、ピットの形態を変更して対応し、何とか工期内に完成させました。
お客様からの評価
お客様からは感謝のお言葉をいただき、工事内容にご満足いただいております。また、以前提出した事務所棟出入口改修工事の見積書についても前向きに検討したいとお話がありました。
工事担当のコメント
今回のチェーンリフター新設工事により、安全性と作業効率が大きく向上し、お客様にも喜んでいただけました。今後もお客様のご要望に応え、信頼される提案と工事を行ってまいります。
