工事前の課題・経緯
現状のコンプレッサーでは能力が足りなくなり増設のお話をいただきました。
新設にあたり設置スペースを作るためにも移設が必要となり、新設と撤去・移設工事一式でご依頼いただきました。
工事内容

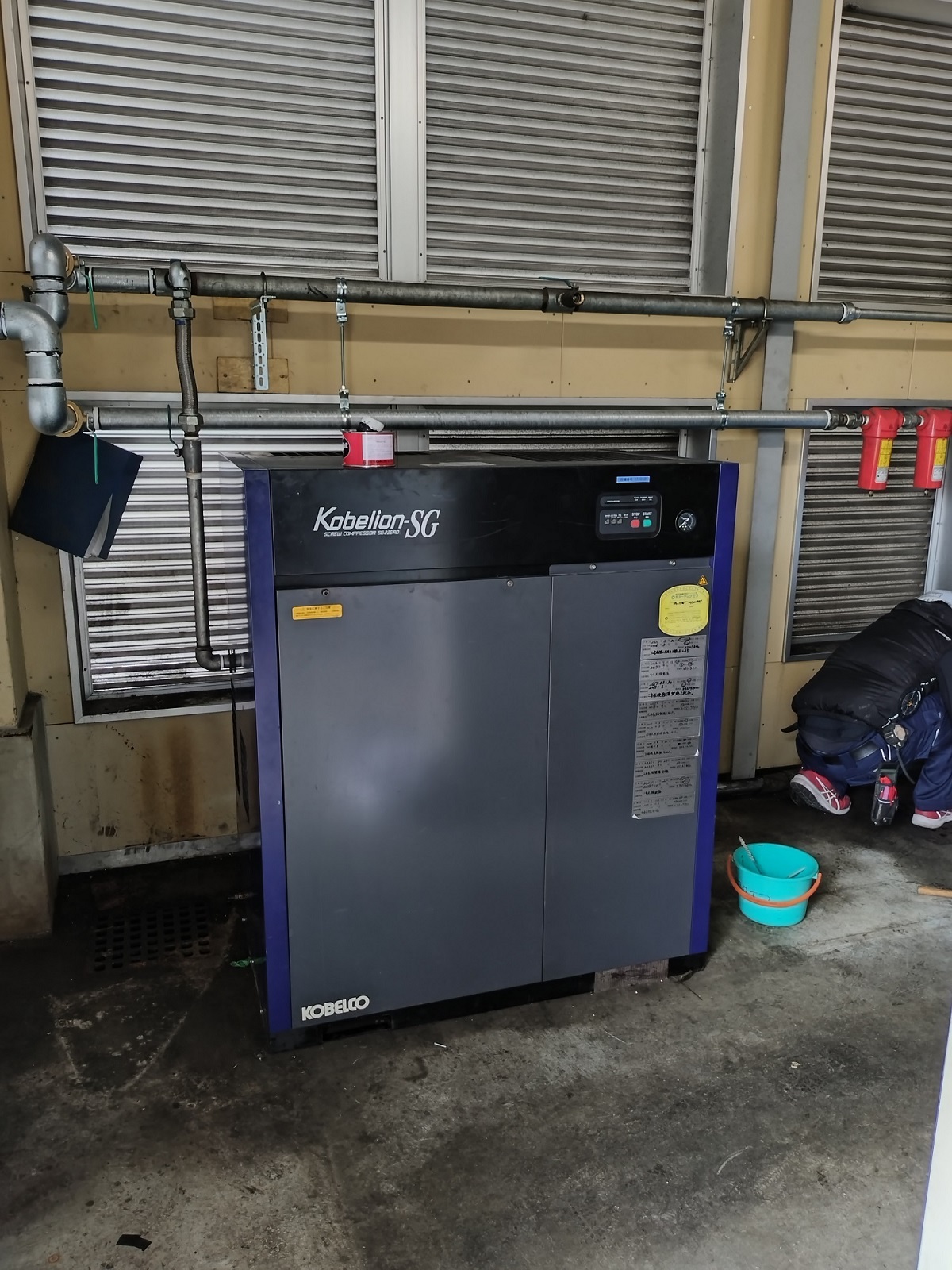

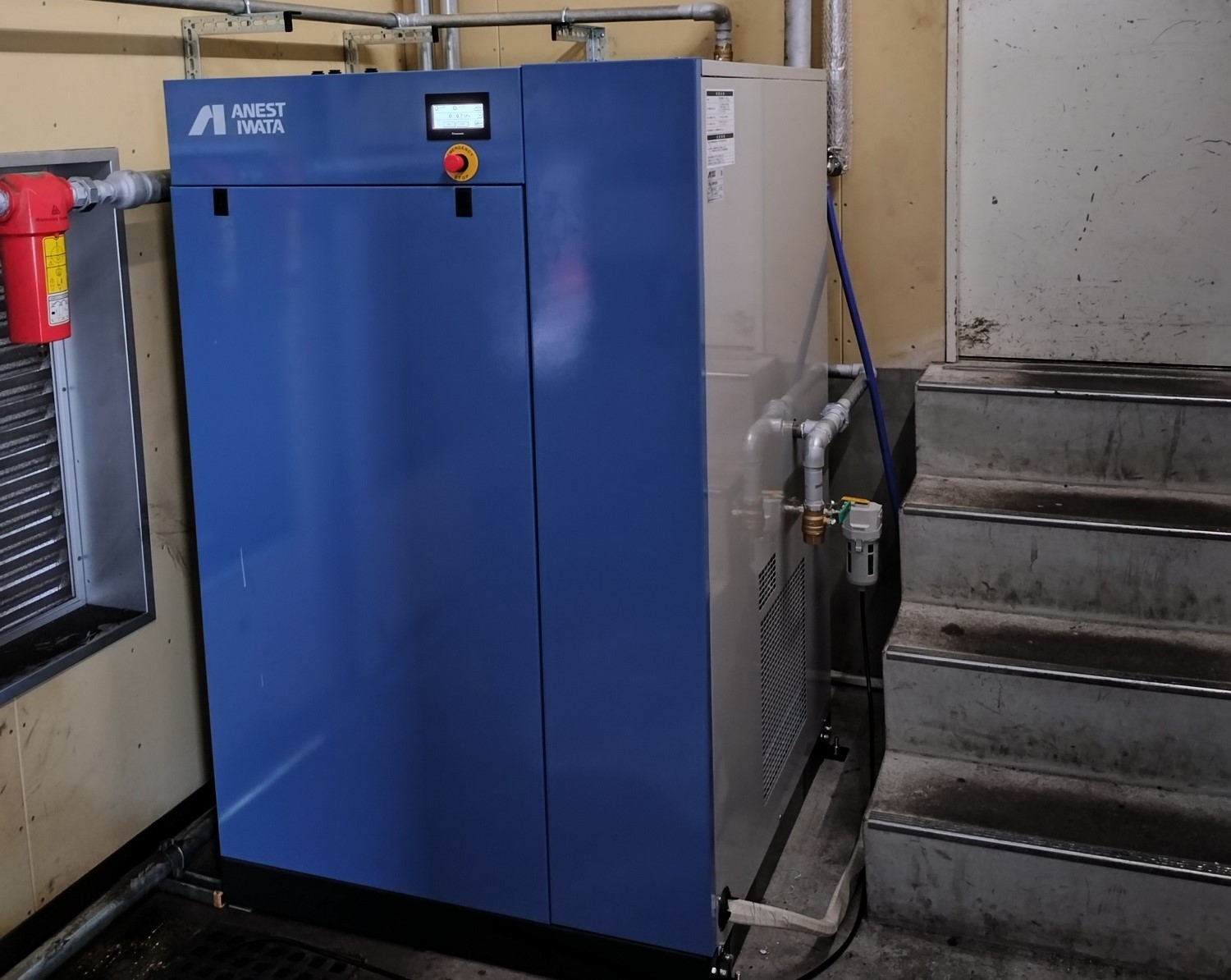

既設のコンプレッサー(5.5kW)を撤去し、既設のコンプレッサー(15kW)を移設させ、空いたスペースに新しいコンプレッサー(15kW)を設置しました。

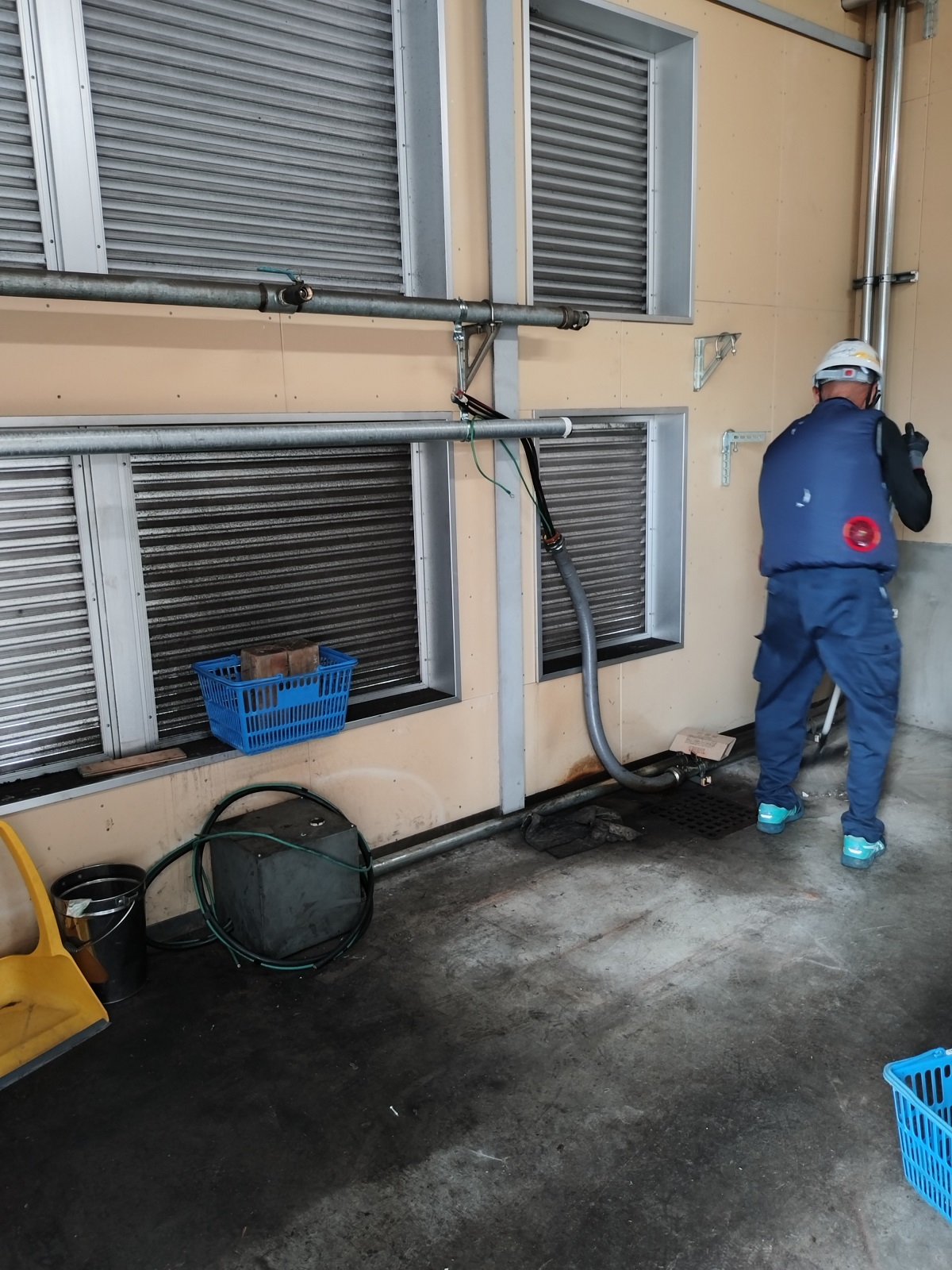

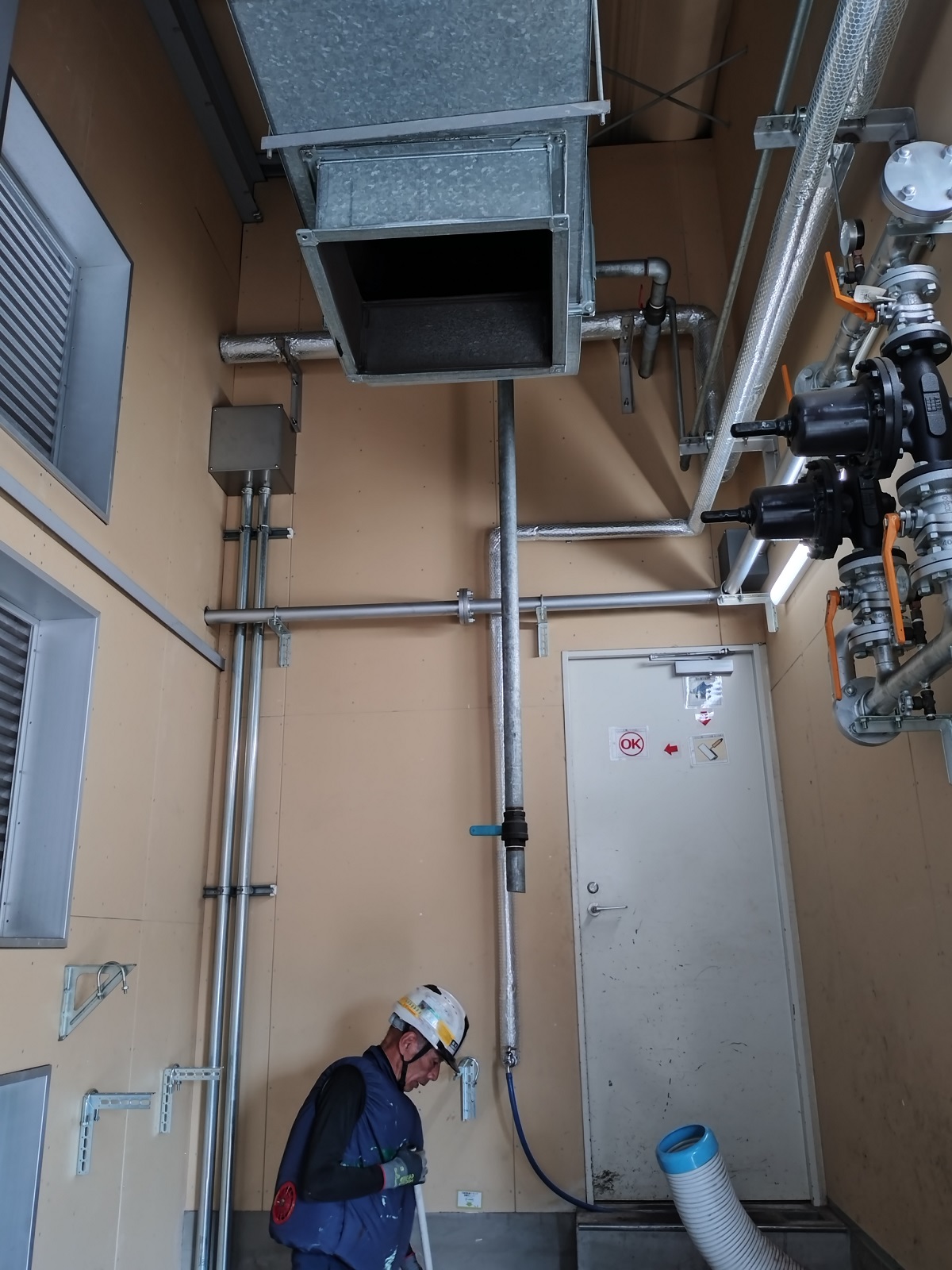

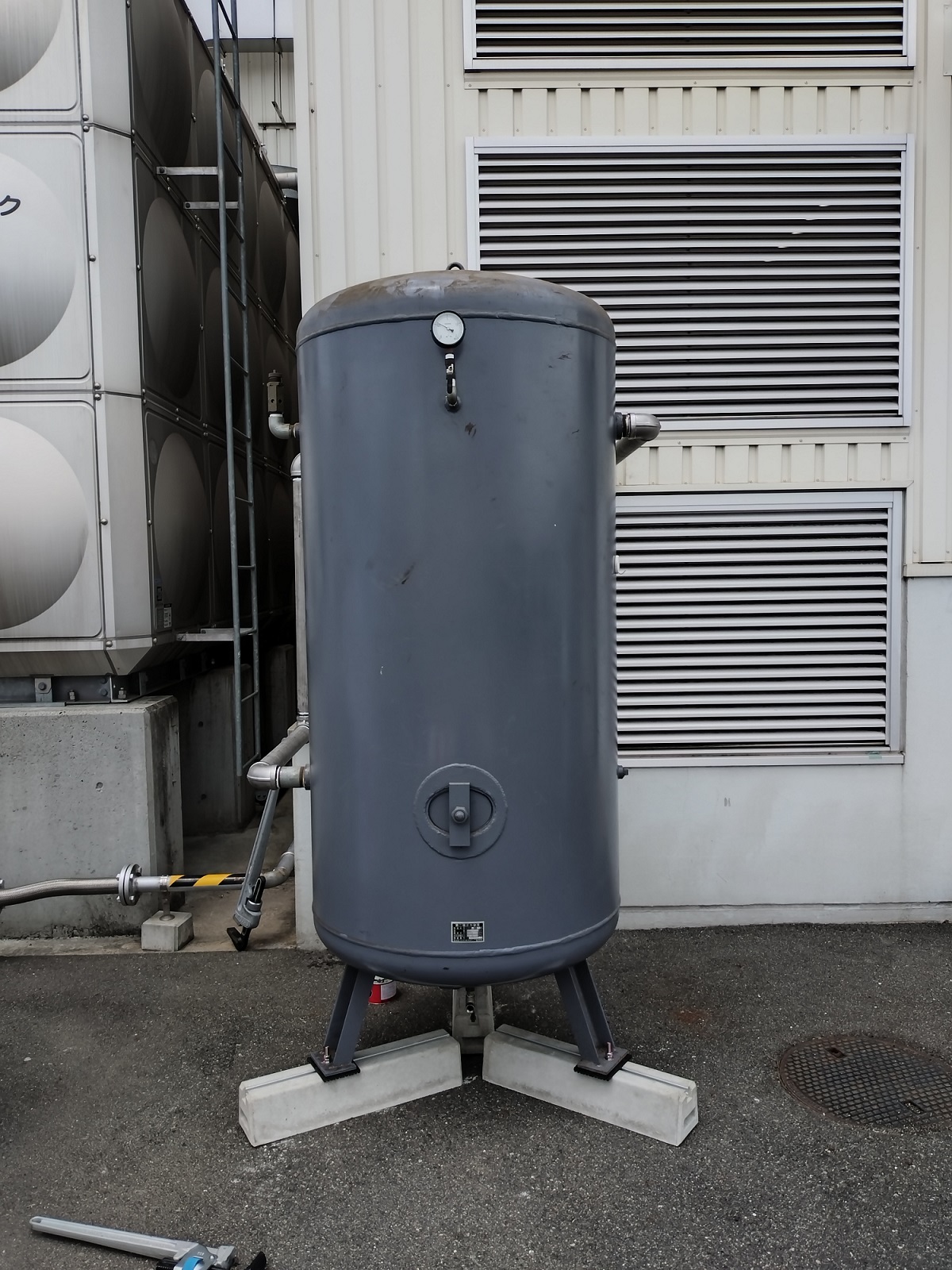

また一番奥にあったエアータンクを屋外に移設する工事も行いました。
<工程>
1日目:既存設備の移設作業及び基礎配管工事
2日目:設置作業及び繋ぎ込み配管工事

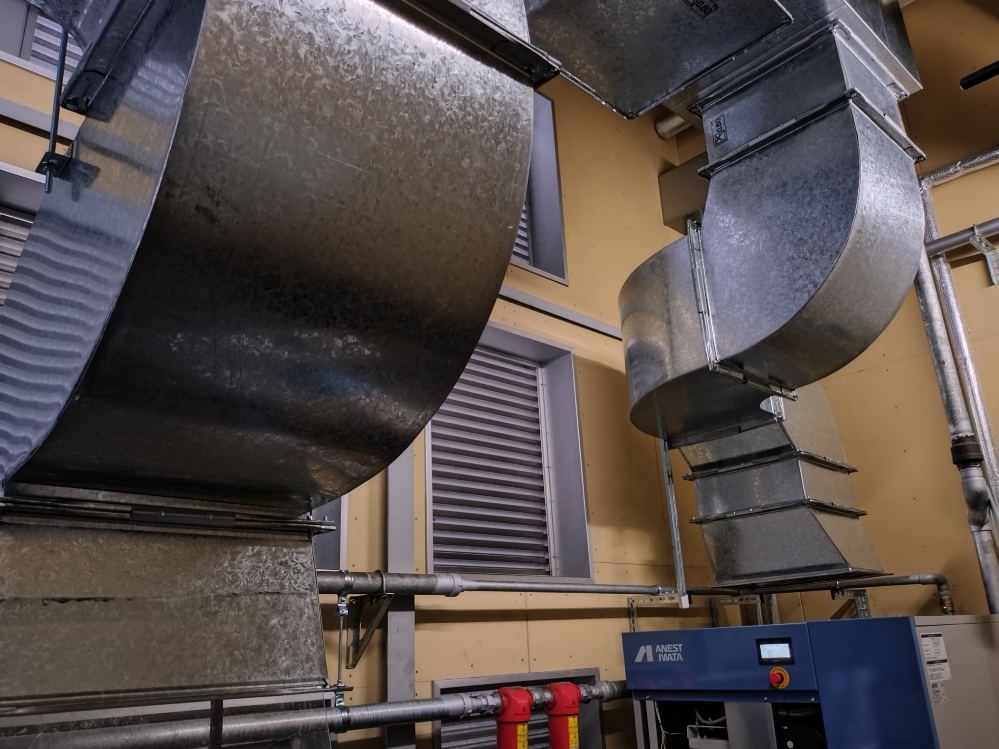

3日目:排熱ダクト設置施工、完工
営業担当者のコメント
24時間生産の工場のため、エアータンクを屋外に移設するのに時間に制限があったものの、全日スムースに作業出来ました。
お客様からの評価
KY及び作業関係書類の管理の仕方など、他の業者とは全然違いしっかり仕事をしてくれて安心だったとお客様より評価を頂くことが出来ました。
