工事前の課題
建屋の外壁にあたる既設カーテンウォールについて、経年による汚れとシールの劣化を改修したいとのご依頼をいただきました。
工事施工箇所の横が従業員駐車場として使用されており、その範囲は足場組立が不可だった為、ローリング足場にて車両の通行もできるように計画を立てました。
また、建物奥はセットバックしている為、仮設足場を設置、組立・解体、高圧洗浄の施工については、工場が休業している土・日に実施しました。
工事内容
・仮設足場を組立、既設カーテンウォールを高圧洗浄にて汚れ落とし。
並行してガラス、建具枠ともにクリーニングを実施。
・完了後、既設シールを撤去し、バッカー材を取付。

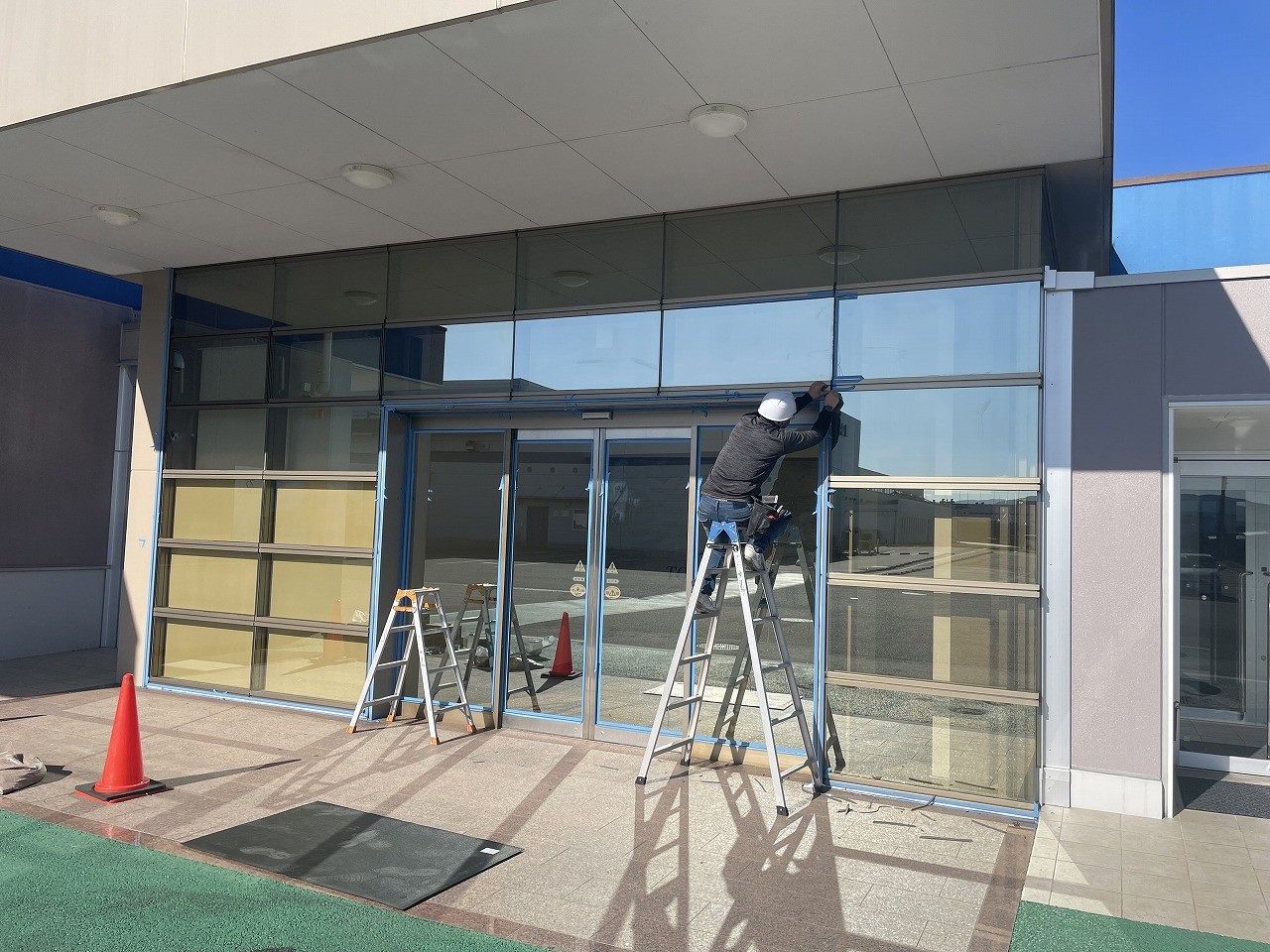

・プライマー塗布後、ガラス廻りは、シリコンシール打設。
・枠・外壁、他の取り合い部は、変性シリコンにてシール打設。
既設シールと仕様は、併せて施工実施。
従業員様の車両通行時間が決まっている為、時間毎に範囲を変更しながら施工を実施し、作業時間のロスなく施工できました。

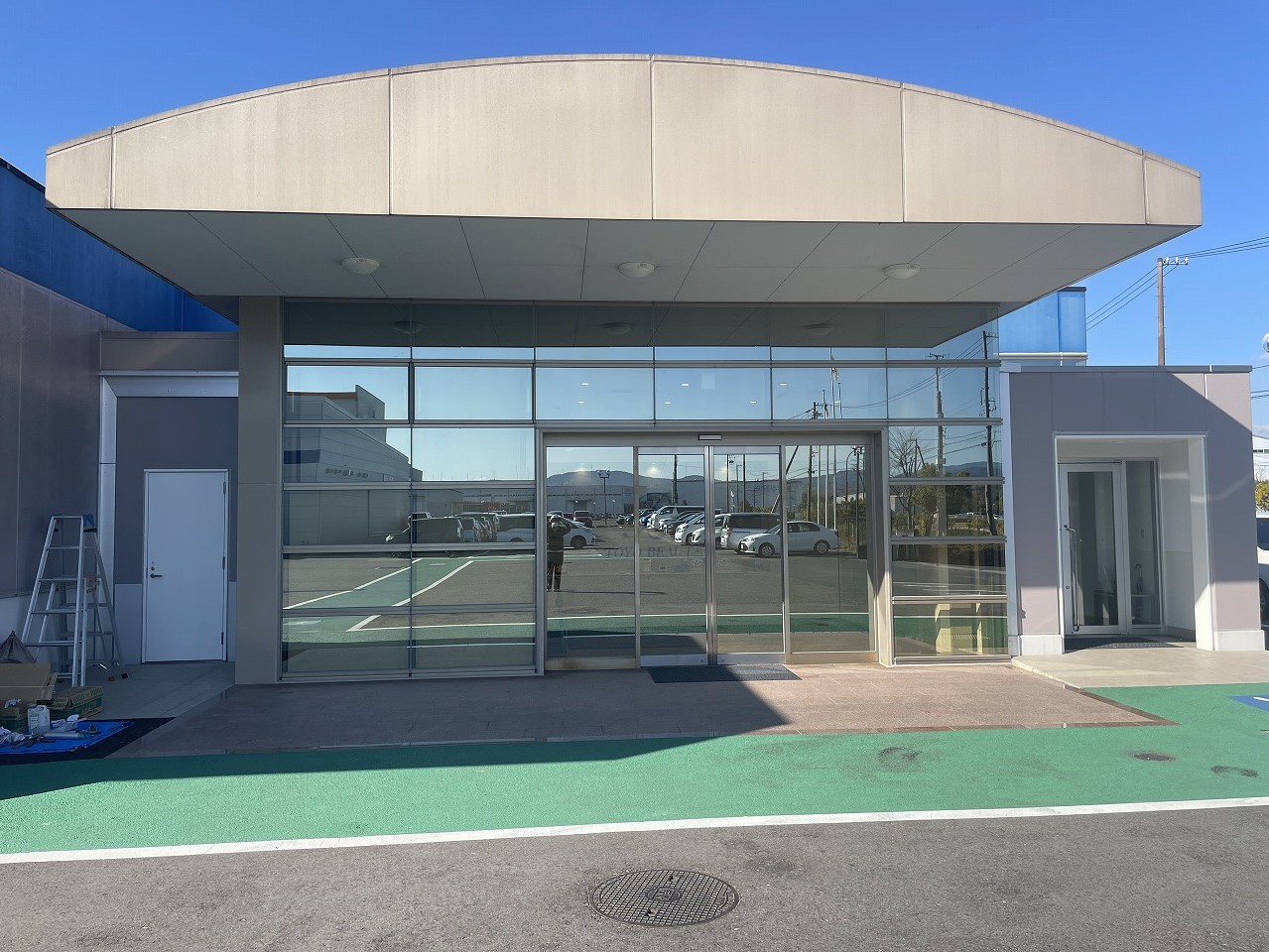

工事中は天候にも恵まれ、予定より2日間早くシール工事を完了できました。
お客様からの評価
従業員様の通行に支障なく完了出来たことと、工事行程も厳守できたことで喜んでいただきました。 出来栄えも特に問題なくご納得いただきました。別件で営繕工事の見積依頼もいただきました。
