自家消費型 太陽光発電のすすめ

産業用太陽光発電の現状

 日本の産業用太陽光発電は、これまで「売電型」が主流でした。太陽光発電で作った電力を電力会社に販売し、収入を得る仕組みです。しかし、固定価格買取制度(FIT)の買取価格が大きく下落した影響で、売電型の採算が厳しくなっています。2026年度には、地上設置(10~50kW)での売電価格は約9.9円/kWh、屋根設置では19円/kWh(5年間)と以前より大幅に下がってきているため、売電による収入だけでは初期投資の回収が難しい状況にあります。一方で、「自家消費型」は、発電した電力を全て自社で使用し、電力購入量の削減を目的としており、設備導入にあたっての制約も少なくなっています。特に工場の稼働日に合わせて発電するため、より効率的な運用が可能で、自治体の補助金なども活用すれば20年以内での償却も見込める場合があります。今後は売電から自家消費へと切り替わっていく流れが加速すると考えられます。

パネル設置形態とメリット・デメリット

 産業用太陽光発電の設置形態には主に「折板屋根設置」「屋根設置」「地上設置(野立て)」や「壁面設置」があります。折板屋根設置は発電効率が高く、向きも問わないため導入しやすい反面、スレート屋根や古い屋根には適しません。屋根設置の場合、架台に対する風圧への耐性が求められます。ただし、パネル価格の低下で徐々に陸屋根(平置)が増加傾向にあります。地上設置は基礎工事や安全対策(フェンス、盗難防止カメラなど)が必要で維持管理のコストが予想以上にかかります。壁面設置は発電効率が低いものの、環境貢献アピールに適しているのが特徴です。工場玄関などにモニターを設置することで、発電量をリアルタイムでモニタリング・CO2削減効果を可視化し、環境意識の高い企業イメージ向上にも役立てることが可能です。

採算が取れる太陽光発電のポイント

 近年は固定買取価格(FIT)の低下により、売電型発電はパネルや架台、パワーコンディショナーの経年劣化を考慮すると償却期間が20年以上になってしまい、採算が取りづらい状況となっています。このため、売電型はメガソーラーを除き、初期投資と維持費を含めて経済的なメリットが薄れています。

 これに対し、自家消費型の太陽光発電は売電を行わず発電した電力を全部社内で消費するため、契約電力以下の容量設定が必要ですが、償却期間を20年以内とし採算性を確保しています。
採算が取れる主な条件は以下の3点です。

①自治体の補助金が利用できる(一般的には1kWあたり約5万円または1/3補助)
②契約電力単価が高い地域(東電・関電以外など)
③工場稼働日が多い、または休日稼働設備があること

初期工事費用が安いほど有利になるため、現地調査と正確な見積もりが不可欠です。見積金額が分かれば、簡単に償却年数が算出できます。

契約電力の削減と蓄電池の導入メリット

 太陽光発電を導入すると消費電力の一部を賄えますが、契約電力の大幅削減は簡単ではありません。ピーク電力の時間帯は工場ごとに異なり、冷房使用によるピークカットは期待できますが、発電が低い朝夕の暖房利用はあまり影響しません。したがって、大幅な契約電力の削減効果は限定的と考えられます。一方、近年注目されている蓄電池は高価なため導入にあたり補助金がほぼ必須です。蓄電池の寿命は約10年でピークカットやピークシフトに活用すると契約電力削減につながりますが、経済的な償却は容易ではありません。ただし、EVやPHVの充放電や停電時の非常用電源としての役割も期待されています。パワーコンディショナーや蓄電池ユニットも小型化が進み、設置のハードルは少しずつ下がってきています。

「PPA(電力購入契約)」とその注意点

 PPA(Power Purchase Agreement)とは、民間の電力小売事業者が自社または第三者設置の太陽光発電設備から電力をお客様に供給し、その使用分の電気料金を支払うモデルです。お客様は屋根を貸す形態で設置費用やメンテナンス費用の負担がなく、契約電力の範囲内で太陽光発電電力を安価で購入できます。主に300kW以上の大規模案件で長期契約が一般的です。

 ただし一点注意が必要なのが、15~20年のPPA契約期間終了後、設備をお客様自身で処分する必要があり、処分費用が発生します。一方、自費設置の場合は、20年後に最新のパワコンに交換すれば、更に10年間発電することができます。

発電シミュレーションと導入の流れ

 太陽光発電の設置にあたり、正確な発電シミュレーションを行うには以下の情報が必要です。

・屋根図面や設置方角からの設置容量算定
・設置場所の地域特性(年間日射量、気温)
・電力会社の契約プラン情報
・詳細な電力使用データ(30分毎消費電力等)
・受電設備の単線結線図
・事業所の年間休日

 これらに基づき、現地調査で工事費の見積もりが大幅に変わるため、正確な調査・見積が必須です。

 スケジュールについては、ご契約からご使用開始まで半年以上掛かります。現地調査から契約、工事、使用開始までの流れとしては、部材調達に約4ヶ月を要し、電力会社の申請や工事事前調査、施工後連系まで約1ヶ月を要します。高圧送電の停止が4時間程度必要なため、工場の稼働計画も考慮しながら工程管理を行います。現地調査では屋根状態や受電設備、パワーコンディショナー、逆潮流センサー設置箇所の確認を行い、工事費や施工計画に反映します。

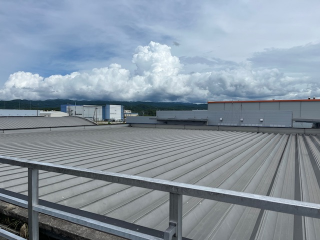

屋根状態の確認

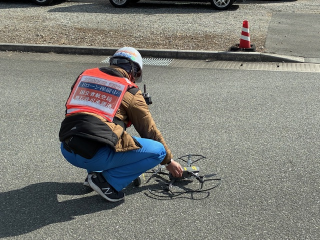

場合によりドローン撮影を実施

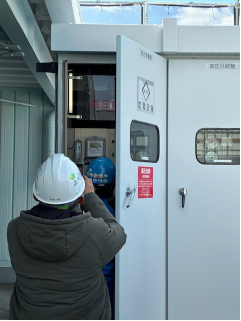

受電設備の確認、パワコン設置位置決め

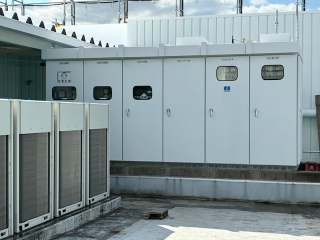

高圧受電盤の確認、逆潮流センサーの設置場所決め

まとめ

 産業用太陽光発電は、固定買取価格の低下を受けて、売電モデルから自家消費型への移行が進んでいます。自家消費型では補助金や契約電力単価、稼働時間がポイントとなり、メリットを最大化するには現地調査と綿密な計画が不可欠です。また、蓄電池の導入等と組み合わせることで、より効率的かつ経済的なエネルギー利用が期待されます。自治体の補助金を活用することもお勧めですが、早期に終了することが多いため迅速に対応できるよう事前準備が必要です。今後も制度の変化や技術進歩を注視しながら、お客様にとって最適な活用法を提案させていただきます。

 当社には、太陽光発電に精通した専門社員が在籍しております🌞
 補助金活用のご相談にも乗りますので、どうぞお気軽にお問合せください。
